1. 從園區一網通辦平臺進入
2. 進入登錄頁面,選擇“法人登錄”類型,選擇合適的登錄方式
二、工程建設項目網上辦事施工許可階段申報入口
1.通過園區工改聯合審批平臺申報辦理
選擇熱門推薦——工程建設改革聯合審批平臺

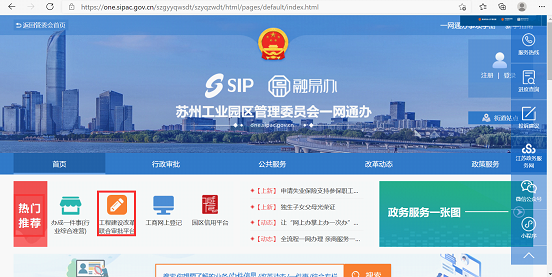

1.1. 跳轉到工程建設項目網上申報平臺
1.2. 項目獲取

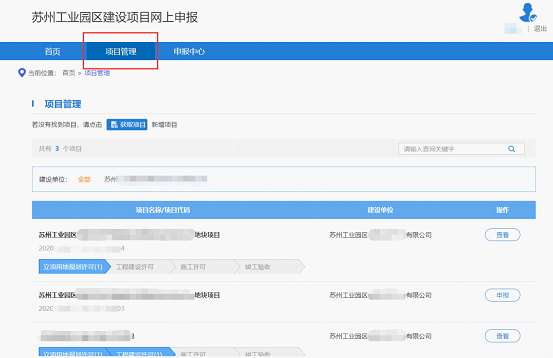

1.2.1. 進入項目管理模塊,與本單位綁定的已經申報過的項目(新拿地、已有地新建等有發改項目代碼的項目)會自動展示在下面

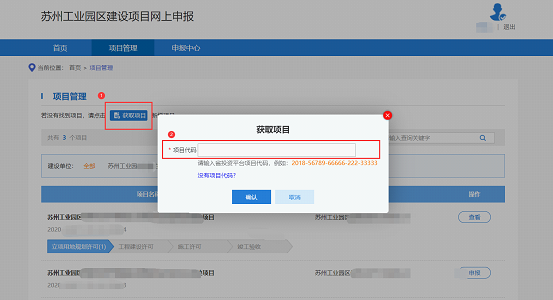

1.2.2. 如果本單位的項目(新拿地、已有地新建等有發改項目代碼的項目)未展示出來,則點擊“獲取項目按鈕”,在項目代碼欄輸入項目代碼獲取項目,點擊“確認”按鈕獲取。

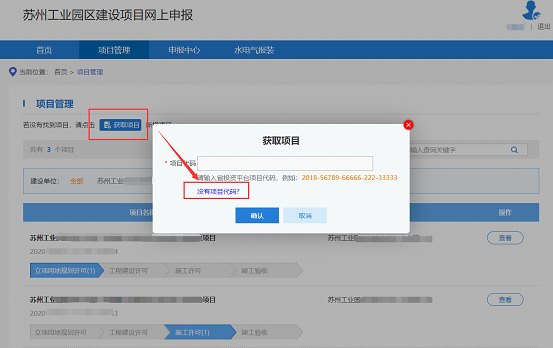

1.2.3. 如果本單位要申報辦理的裝飾裝修項目,沒有發改的項目代碼,、點擊“沒有項目代碼?”,跳轉到項目信息錄入頁面
1.3. 施工許可階段申報操作步驟
有發改的項目代碼項目(新拿地、已有地新建等項目)

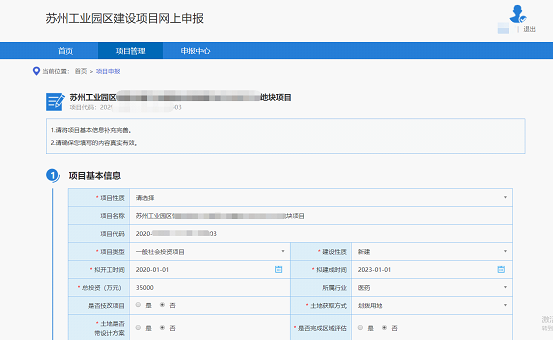

1.3.1. 點擊項目名稱后方的“申報”按鈕,打開項目基本信息完善頁面,填寫必填的信息

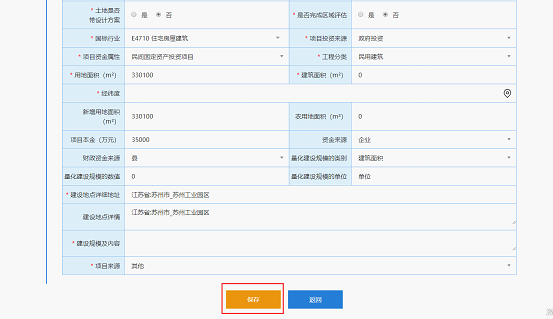

1.3.2. 完善必填的信息并“保存”,保存成功之后點擊“繼續申報”
1.3.3. 在階段申報模塊找到“施工許可”階段,點擊“申報”按鈕
1.3.4. 填寫施工許可階段的申請表完成后提交后臺審核。
1.3.5. 階段申報信息提交之后,階段的辦理狀態顯示“審批申請表待預審”
1.3.6.
預審后階段辦理狀態顯示為“待提交申請材料”

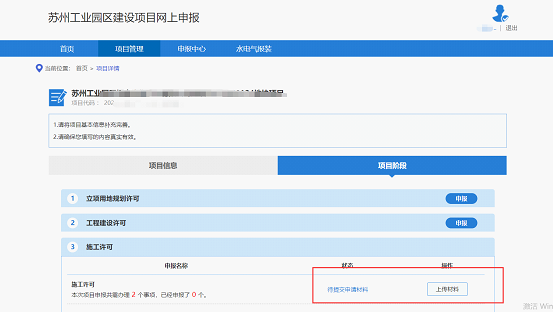

1.3.7. 點擊“上傳材料”按鈕進入階段詳情頁面,

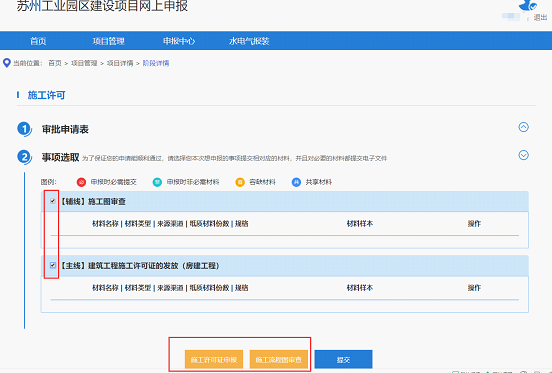

勾選所需辦理的事項前面的復選框,如果所需辦理事項涉及到施工許可證和施工圖審查,則下方會出現兩個黃色的“施工許可證申報”“施工圖審查申報”按鈕,點擊按鈕會分別跳轉到對應的平臺辦理對應的業務,其他無需跳轉辦理的辦件,仍在工程建設項目網上申報平臺上傳材料。跳轉提交所需的施工圖審查和施工許可證材料之后,必須在工程建設網上申報平臺點擊藍色的“提交”按鈕,才能提交工改審批端審批,并且點擊“提交”按鈕才會給施工許可和施工圖審查系統發送待辦提醒。
無發改的項目代碼項目(裝修類項目)
1.3.8. 進入項目管理模塊,點擊“獲取項目”按鈕,點擊“沒有項目代碼?”打開項目新增頁面
1.3.9. 手動填寫項目基本信息表
1.3.10. 填寫完成之后,點擊保存按鈕,保存成功之后點擊“繼續申報”
1.3.11. 后續步驟同有發改的項目代碼項目(新拿地、已有地新建等項目)
2.通過“一網通辦”事項辦事指南申報辦理
在“一網通辦”首頁搜索框中輸入“施工許可”相關關鍵字后,點擊搜索

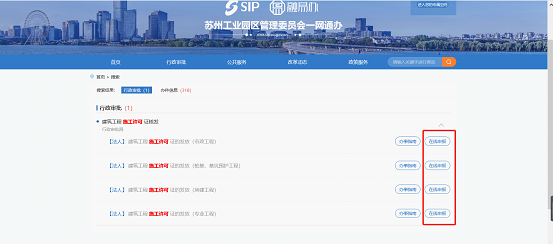

2.1在搜索結果中出現相關業務,根據類型選擇,點擊后方的“在線申報”,跳轉至申報平臺
辦理流程如下圖所示

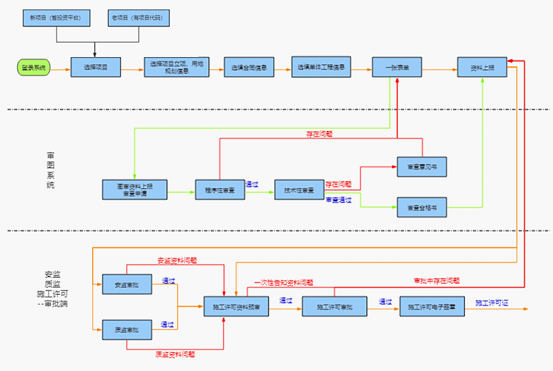

圖3.1辦理流程圖
申請施工許可證請如下步驟操作:首先選擇施工許可申請的項目進入“工程項目建設施工許可并聯申報”系統;然后新增施工許可申請,根據申請向?qū)Т翱谶x擇本次施工許可申請所涉及的用地批準手續、建設工程規劃許可、中標通知書(如有)、施工圖審查合格書(如有)、已登記合同和單位工程信息等生成施工許可的數據資料,最后將所需要的表格和申請資料補充完整、上傳完畢后提交確認。并聯審批提交后系統將相關信息自動分別傳到省安監系統、省質監系統、省施工許可系統由對應審核部門在相關系統中審核。
數據資料準備:
(1)新增申請
新增施工許可申請時,如圖3.7所示需要選擇本次施工許可申請所涉及的用地批準手續、建設工程規劃許可、中標通知書、施工圖審查合格書、已登記合同;在選擇不到的情況可在一張表單數據整理環節另行增加相關內容;
選擇本次施工許可申請所涉及的單位工程信息,已經在本系統中申請過施工許可證的單位工程不能重復選擇,如果本次申請的單位工程不在列表中可通過“新增單位工程”加入;
注:新增申請操作一次即為申請一次施工許可,某些地區要求質監單體分開申報,此時的分開申報并非新增申請,而是需要在已生成的申請中新增單體工程。
圖3.7新增申請向?qū)D
上述內容選擇完成以后點擊“下一步”,系統將根據選擇的內容自動抓取相關數據和文件,生成施工許可申請數據,并進入一張表單數據整理操作界面等待完善和補足。
一張表單數據整理和資料準備
如圖3.8所示,為一張表單數據整理和資料準備窗口,在這里可以完成安全報監、質量報監、施工許可申報表的信息補充和資料的上傳。
圖3.8一張表單數據整理和資料準備窗口
注:

1、 需上傳掃描件的材料點擊材料名稱或“上傳掃描件”文字都可打開掃描件上傳界面。
圖注1
2、點擊用地批準手續、建設工程規劃許可、施工圖審查合格書后“+”(注圖1);在彈出窗口中點擊操作欄中“+”補選對應材料,點擊操作欄中撤銷選擇對應材料;點擊“新增”按鈕增加新的材料信息。
圖注2

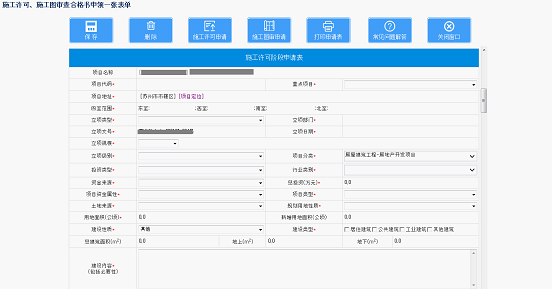

3、施工許可階段申請表中部分信息可編輯修改。
圖注3
4、單位工程信息

圖注4-1

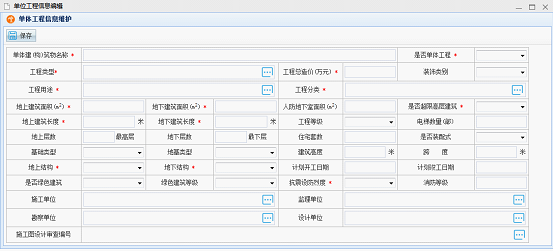

在圖注4-1頁面點擊“新增單位工程”按鈕彈出圖注4-2單位工程列表窗口;點擊復制單位工程按鈕或圖注4-2中“新增單位工程”可彈出圖注4-3新增單位編輯窗口。
圖注4-2
圖注4-3
5、單位信息
圖注5-1
圖注5-2

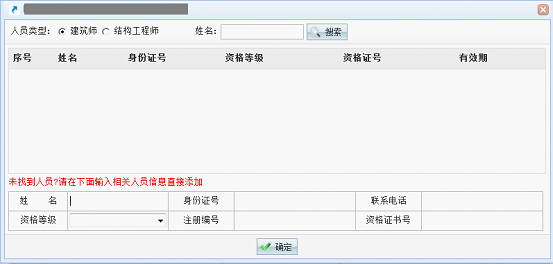

若未找到設計單位人員信息可在圖注5-3窗口添加相關人員信息,施工或監理單位人員需從列表中選不可添加。
圖注5-3
圖注5-4
(2)提交申請
填報信息完整且資料齊備后點擊“施工許可申請”按鈕可以提交申請。提交申請時,系統將根據相關要求自動進行相關數據和資料的初步核驗,并給出核驗結果,必備內容如果缺失將不能提交。
圖3.9提交申請窗口(驗證示意圖)
其他說明:
1、施工許可階段申報表打印。若需打印可點擊菜單欄頂部“打印申報表”按鈕,打印施工許可階段申報表。
圖3.10申請表打印
2、查看受理審批結果
圖3.11申報申請狀態查看窗口(圖中為模擬數據)
用戶可在“工程項目建設施工許可并聯申報系統”中查詢施工許可、質量報監、安全報監等業務辦理狀態,審批結束后,點施工許可證號可下載、打印施工許可電子證書。
如因申請材料不齊全或不符合法定形式等原因,申請未通過,可在審批日志上查看退回原因,并根據退回原因,重新補正相關資料,并重新提交。
3、施工許可申請刪除
施工許可申請刪除需在申請未提交的前提下刪除。質監、安監、施工許可中有任一通過審核就需要聯系管理部門退回后方能刪除申請數據。
圖3.13申請刪除
